На котельной Большой Волги продолжается сборка нового современного парового котла

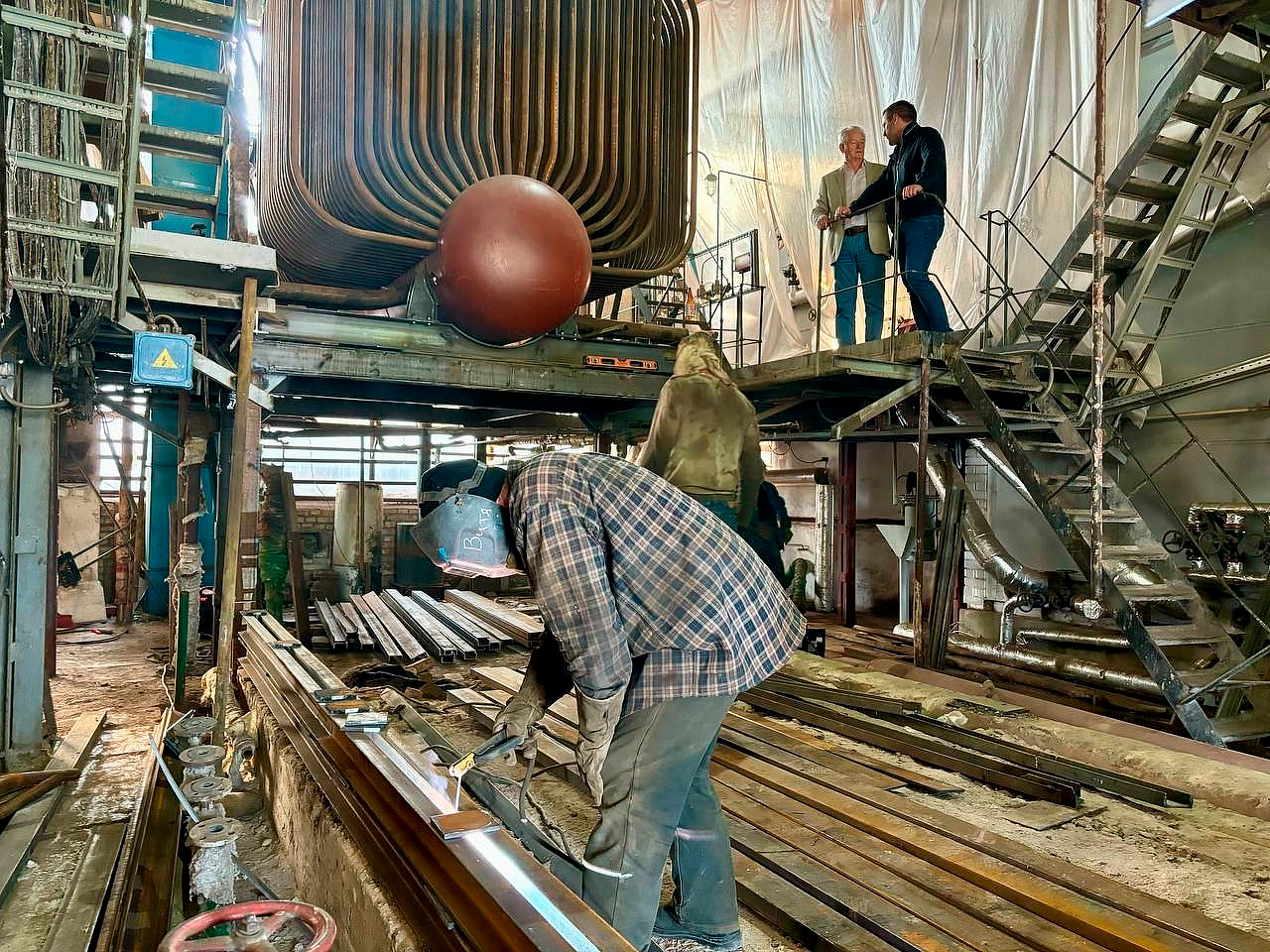

90% оборудования для нового большеволжского котла уже в Дубне. Сейчас подрядчик монтирует каркас для топочной части.

Котёл соберут только к декабрю, как и прописано в графике работ, но на подаче тепла в микрорайон это никак не скажется - один котел работает и пока его вполне достаточно.

В полной мере, в полном объёме всё оборудование поставляется, и монтаж идёт согласно графику. Параллельно в городе продолжается замена тепловых сетей на улице Энтузиастов. Сейчас здесь увеличили число бригад.
